A Ozango Minerais S.A (Ozango) concluiu o programa de atividades preliminares no local do projecto da refinaria de terras raras de Longonjo no segundo semestre de 2024. O programa de trabalhos preliminares envolveu a construção e o desenvolvimento da infraestrutura da mina, bem como do acampamento para 107 pessoas, a reabilitação da estrada de acesso principal ao local do projeto, a área de armazenamento dos empreiteiros e o avanço do Plano de Ação de Reassentamento (RAP).
As principais actividades de construção do Projecto da Refinaria de Terras Raras de Longonjo tiveram início em maio de 2025, com a celebração dos principais contractos de aquisição e engenharia e a atribuição de recursos pelos vários prestadores de serviços. A execução do projeto está a ser realizada utilizando o Modelo de Equipa de Proprietários, com a prestação de serviços de engenharia pela Lycopodium Africa (anteriormente conhecida como ADP Holdings Pty, especializada em construção modular com vasta experiência em Angola, e pela ProProcess Modular (Pty) Ltd (PPM), com experiência na entrega de unidades de processo modulares em toda a África.
O principal empreiteiro de terraplenagem e obras civis, o Grupo Nov, expandiu a sua força de trabalho e equipamento adicional de terraplenagem para concluir o terraço da planta de processamento, a área de armazenamento do empreiteiro e para iniciar a construção da terraplenagem da Instalação de Armazenamento de Rejeitos (TSF).
A empreiteira elétrica EWP, Elektra, foi novamente contratada para concluir as obras elétricas pendentes da infraestrutura e do acampamento de alojamento, com a Franteba contratada para finalizar o fornecimento temporário de energia para a usina solar e a usina de geração a diesel de Longonjo.
A SRK foi nomeada para realizar o projecto detalhado da TSF e solicitou os serviços de empresas especializadas para fornecer informações essenciais para o projecto, de modo a cumprir as Normas Globais da Indústria sobre Gestão de Rejeitos. O projecto detalhado está a progredir bem e as primeiras atividades de construção estão programadas para começar nas próximas semanas.
Como parte do progresso da construção da mina, o projeto continuou a envolver a comunidade local na implementação do Plano de Ação de Reassentamento (RAP). O primeiro grupo de famílias afetadas pelo projeto está a iniciar a sua jornada rumo à restauração dos meios de subsistência com um plano abrangente de desenvolvimento agrícola em andamento, com módulos de formação voltados não apenas para substituir os meios de subsistência, mas também para oferecer oportunidades de aprimoramento, incluindo hortas domésticas.
A execução do projeto está programada conforme a tabela abaixo.

Progresso da construção do local

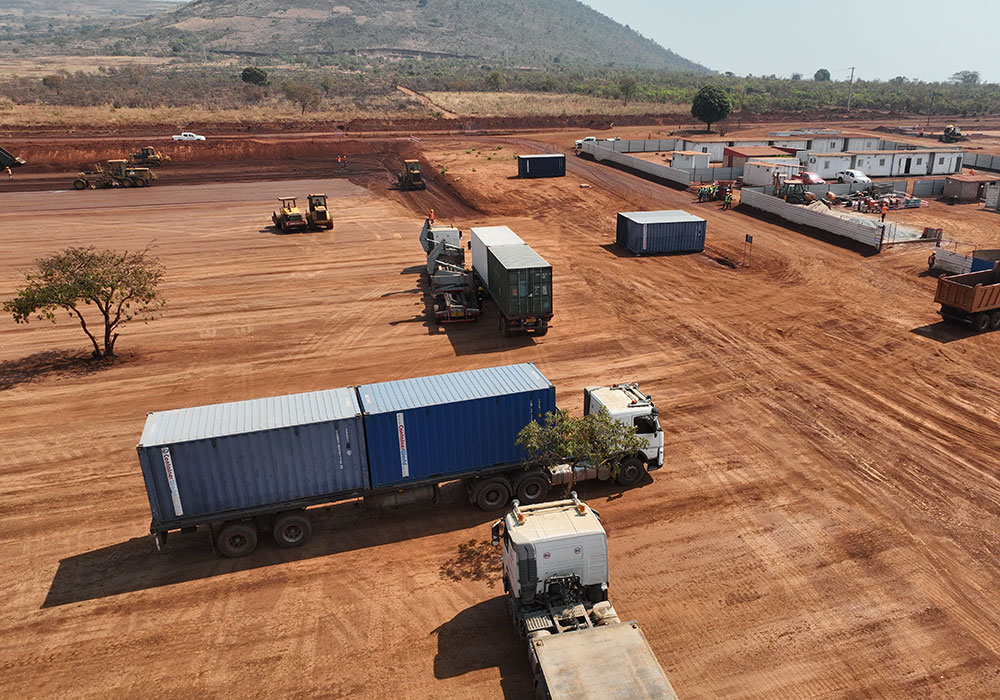

Estabelecimento e nivelamento da plataforma de processamento


Atividades de envolvimento comunitário

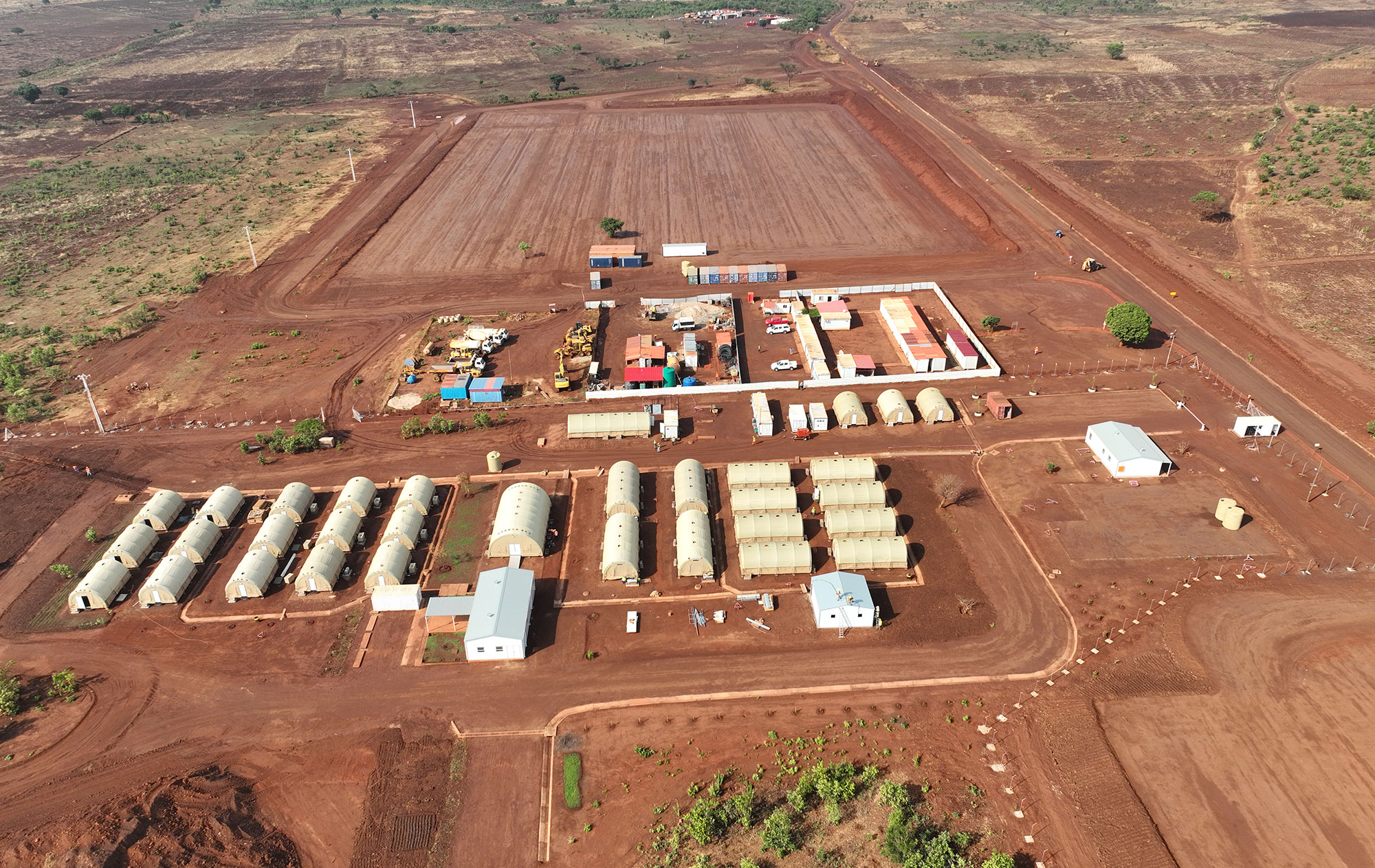

Acampamento para 350 pessoas instalado no local
O programa de obras iniciais inclui a construção e o desenvolvimento das obras civis do campo, a reabilitação da estrada de acesso ao campo do Longonjo e as parcelas de demonstração agrícola no âmbito do programa de restauração dos meios de subsistência.
Progresso da construção do local


Acampamento para 350 pessoas instalado no local

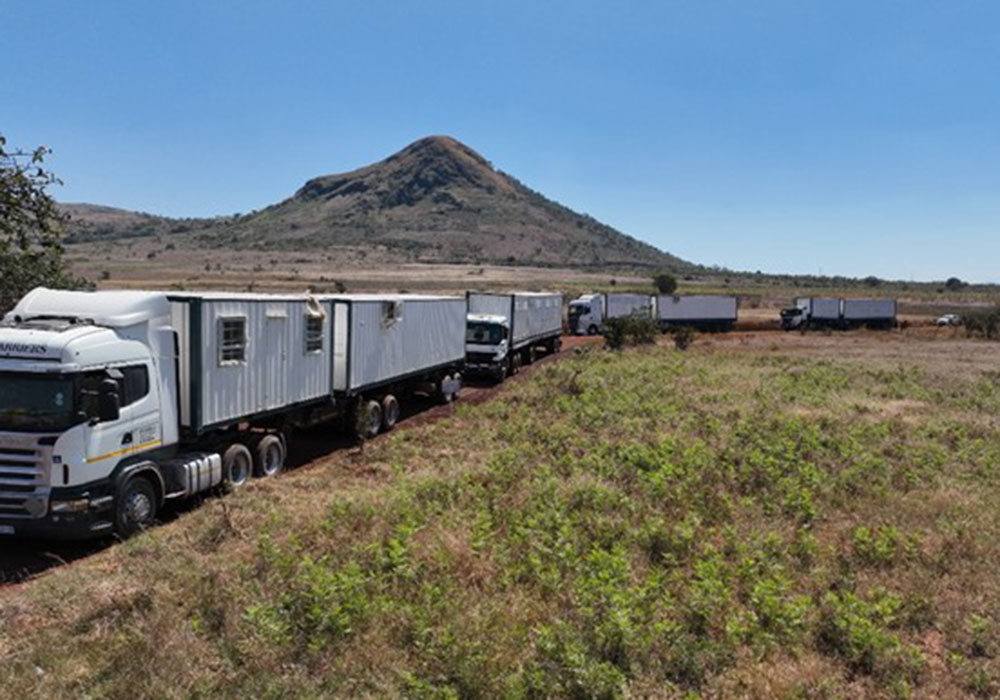

Alojamento Bushtec Instalado


Instalação da lavandaria


Outras entregas no local

Estratificação de empreiteiros – Preenchimento da camada final

Preparação da plantação de relva – Prevenção da erosão do solo

Disposição do sítio

Março de 2024

Abril de 2024

Junho de 2024



Cronograma geral de progresso da base de vida


Equipamento de cozinha do acampamento transportado pelo porto do Lobito – chegada e armazenamento no local


Contentores para instalações sanitárias e escritórios transportados por estrada a partir da África do Sul – chegada e armazenamento no local

Estrada principal – Drenagem de águas pluviais Progresso

Drenagem de águas pluviais concluída

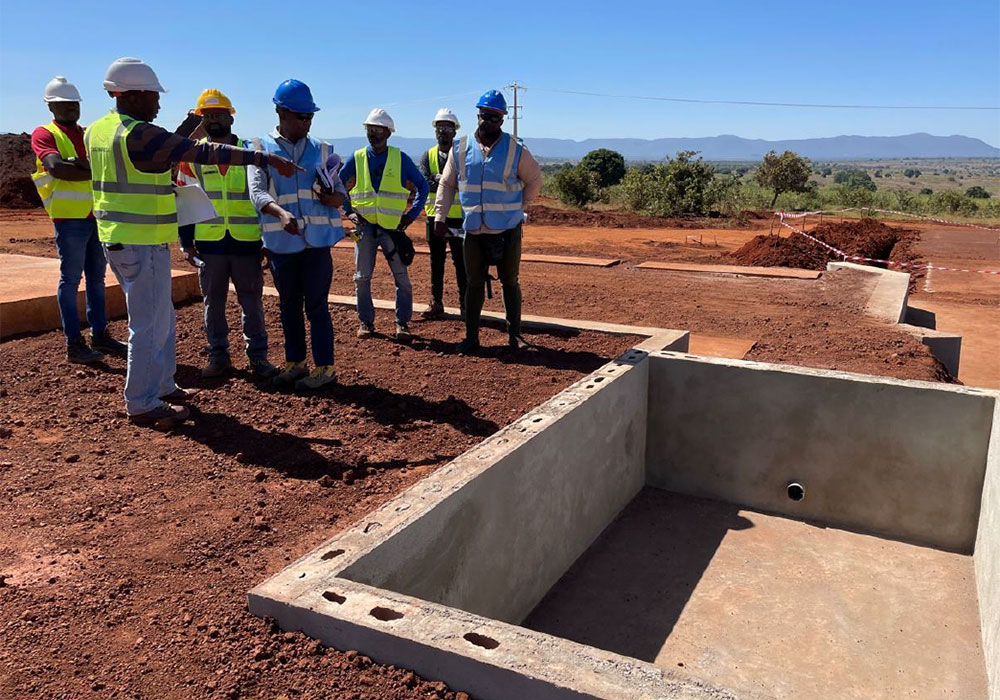

Coletor de gorduras para cozinha

Câmaras de válvulas de água

Área de paragem de empreiteiros – Terraplanagem

Cabo elétrico do campo trincheiras escavadas Preparações da fundação


Avaliação da formação prática – Operação de formação certificada em empilhadoras

Monitoramento da qualidade da água

Supressão de poeiras

Reunião diária de HSE

Segregação de resíduos

Sensibilização para uma condução segura

Simulacro de emergência Evacuação

Reuniões de envolvimento da comunidade

Reuniões de envolvimento da comunidade

Retificação e corte seguros

Formação em segurança de empilhadoras

Controlos de qualidade

Parcelas de demonstração agrícola

Teste de pressão da água
